(以下照片均拍摄于2011年5月7日)

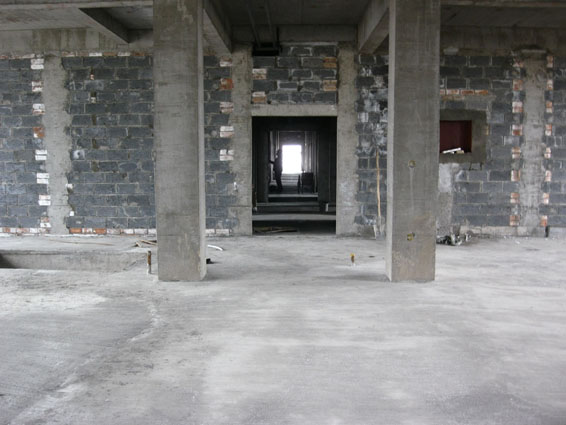

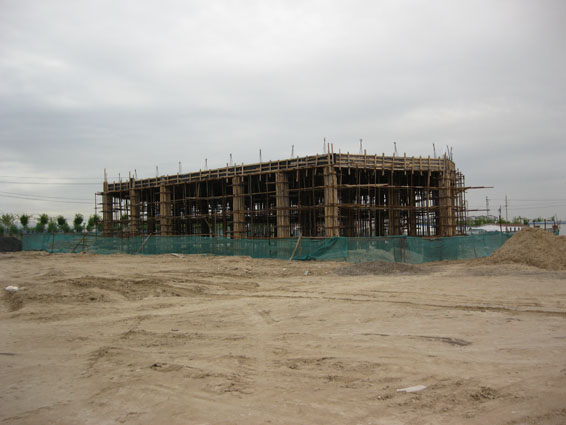

1. 研发中心办公楼_办公楼主体工程已封顶,三至四层圆弧窗、结构柱混凝土浇筑完工及维护墙体砌筑已完成。一层地暖管混凝土浇筑完成。

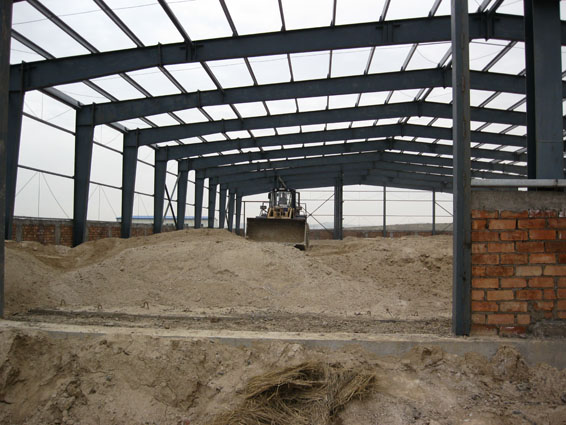

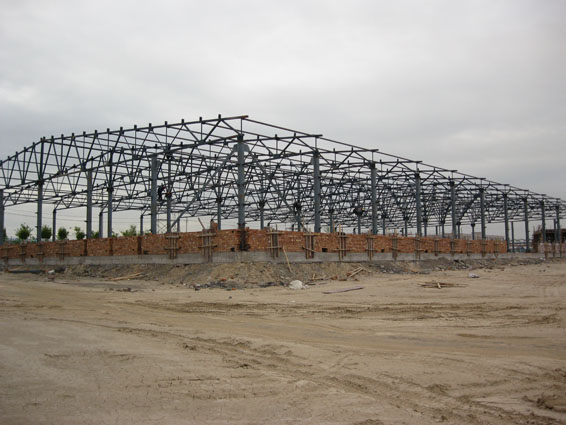

2.造粒车间——此车间钢柱、钢屋架吊装完成,屋面檩条、墙面檩条及所有拉条装置完成,门柱、门梁、窗柱已经装置完毕,室内地沟外侧回填土完成,车间1.2米高砌体围护结构已完成,室内沙漠料回填压实事情已完成。正在举行室内三七灰土的回填。

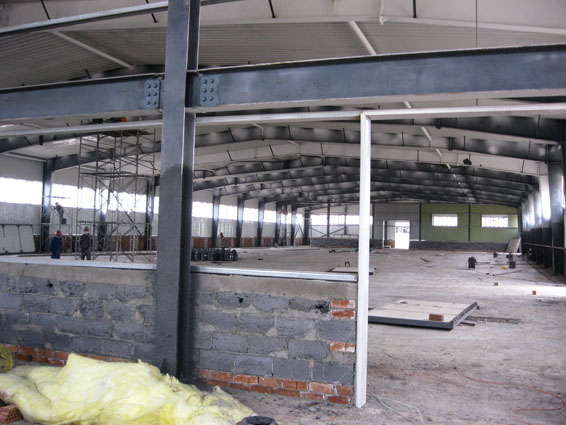

3.滴管车间—此车间钢柱、钢屋架吊装完成,屋面檩条、墙面檩条及所有拉条装置完成,门柱、门梁、窗柱已经装置完毕,屋面及墙面彩板装置完毕,室内隔墙搭设及地坪脱离缝切割完成。正在举行喷涂防火涂料。
4.三号库房——库房地梁砼浇筑完成,钢柱已所有吊装完毕,刚屋架的加工及吊装已完成,维护墙体的砌筑及墙体结构柱混凝土的浇筑事情已完成。

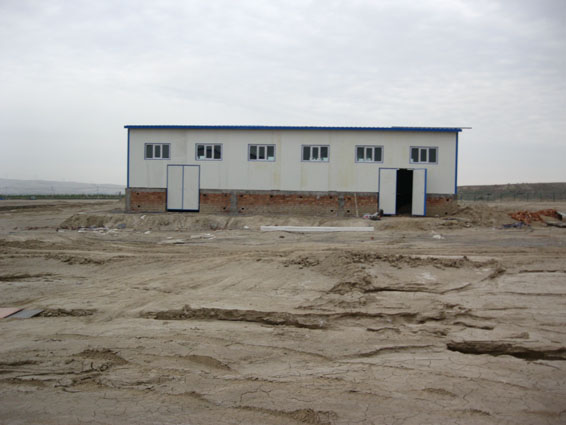

5.配电室——配电室10千伏高压外线已引入,基础回填及墙体砌筑完成,屋面现浇板浇筑已完成,女儿墙砌筑完成,室内外抹灰、室外散水完成。正在举行窗户装置。

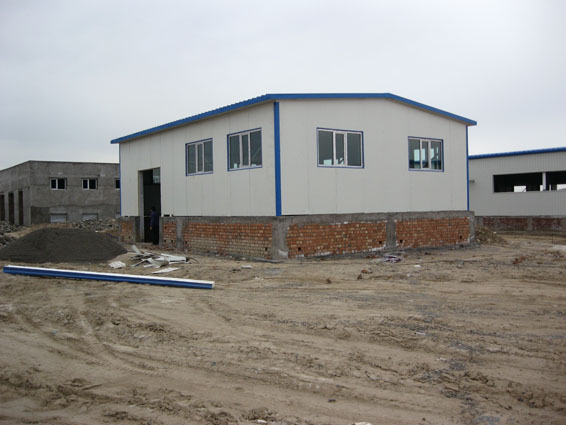

6.食堂——基础部分已完成施工,柱钢筋的绑扎及模板搭设事情完成,梁、板、柱混凝土的浇筑事情已完成。

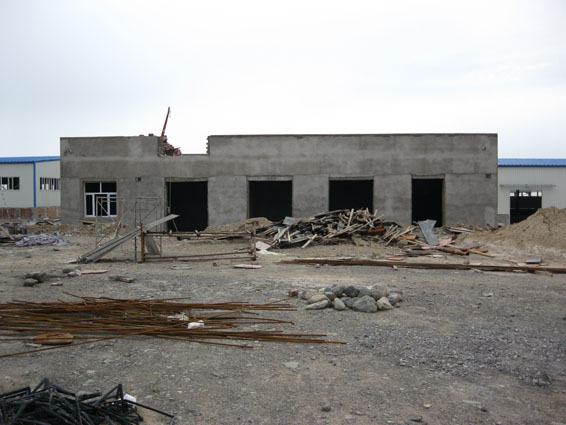

7、循环水池—循环水池底板浇筑及墙体钢筋绑扎已完成。正在举行钢筋除锈,模板支护事情。
8.PVC破碎间、空压机房——屋面板、墙面板装置完成,门窗、玻璃装置完成。
